Es-cha: Umbau 2019-2020
20. Juni 2019

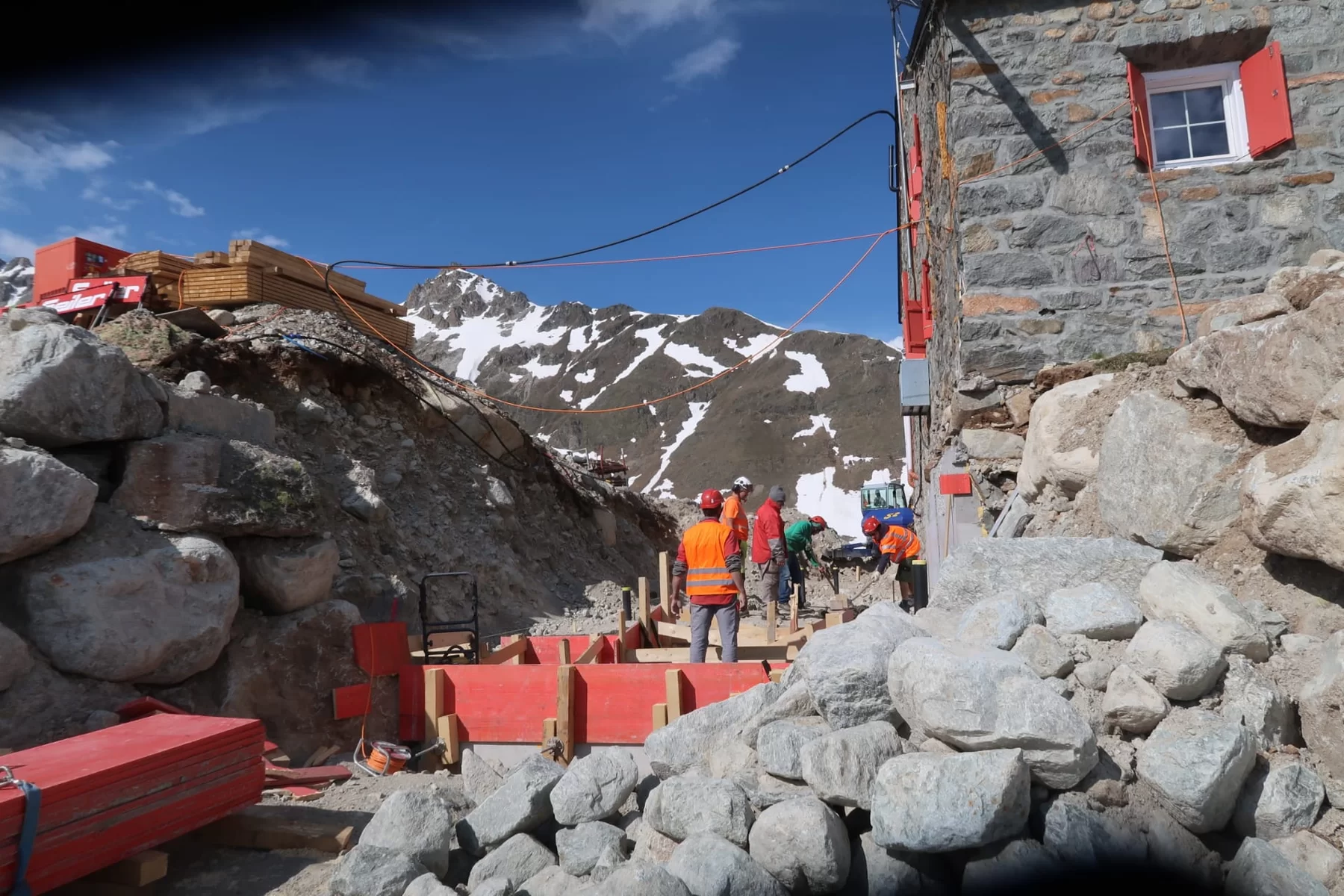

Der Aushub hinter der Hütte ist fertiggestellt und die Vorbereitungen für die Bodenplatte und die Kellerwände sind gemacht. Jetzt kann betoniert werden.
26. Juni 2019

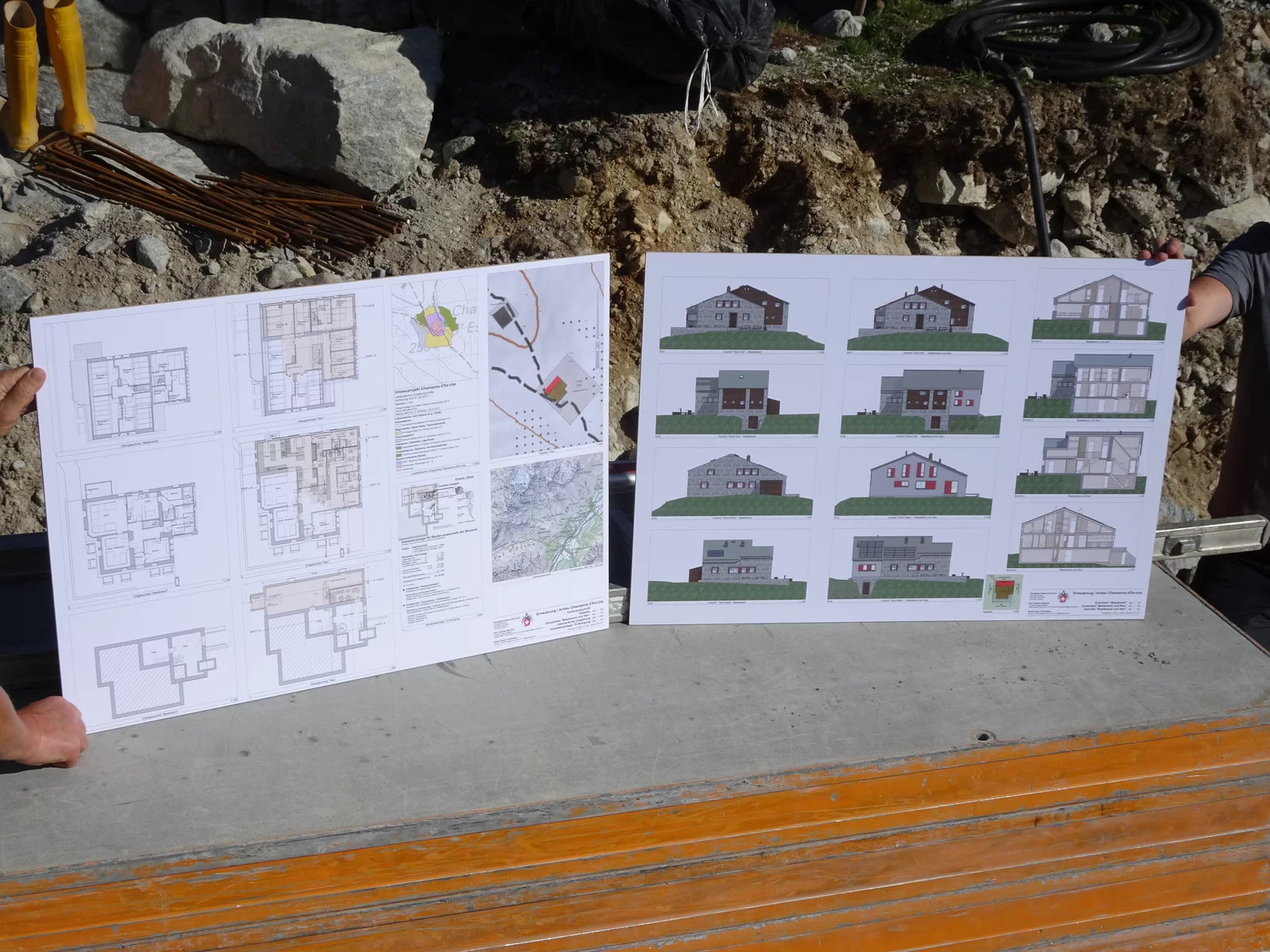

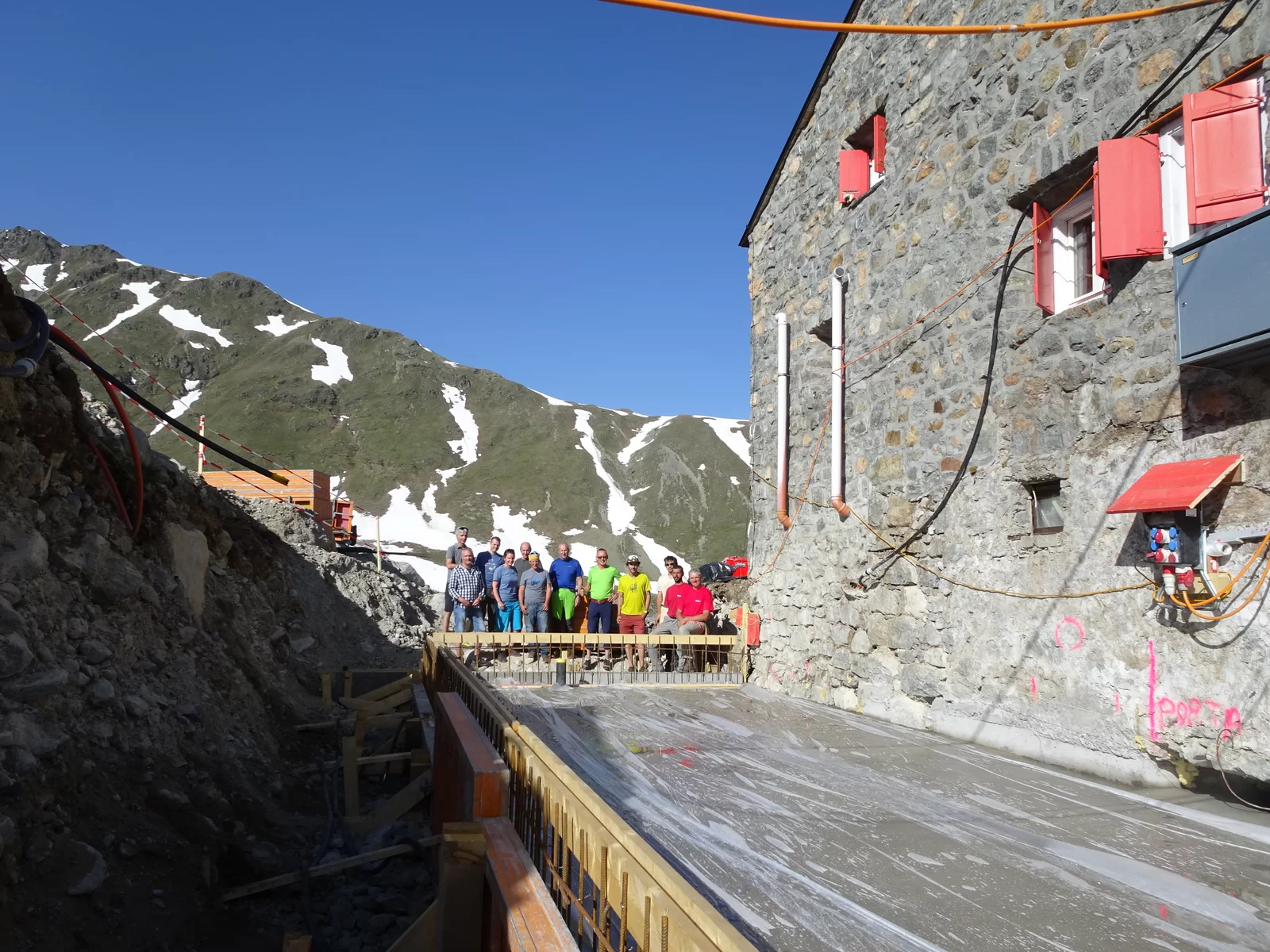

Offizieller Spatenstich. Begutachtung des Baufortschritts zusammen mit dem Planungsteam, Unternehmer, Hüttenwartsteam. Die eingeladene Presse war leider verhindert.

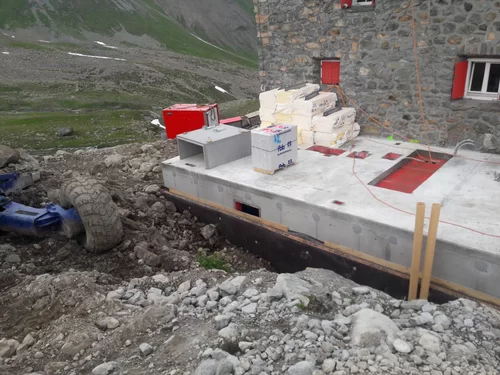

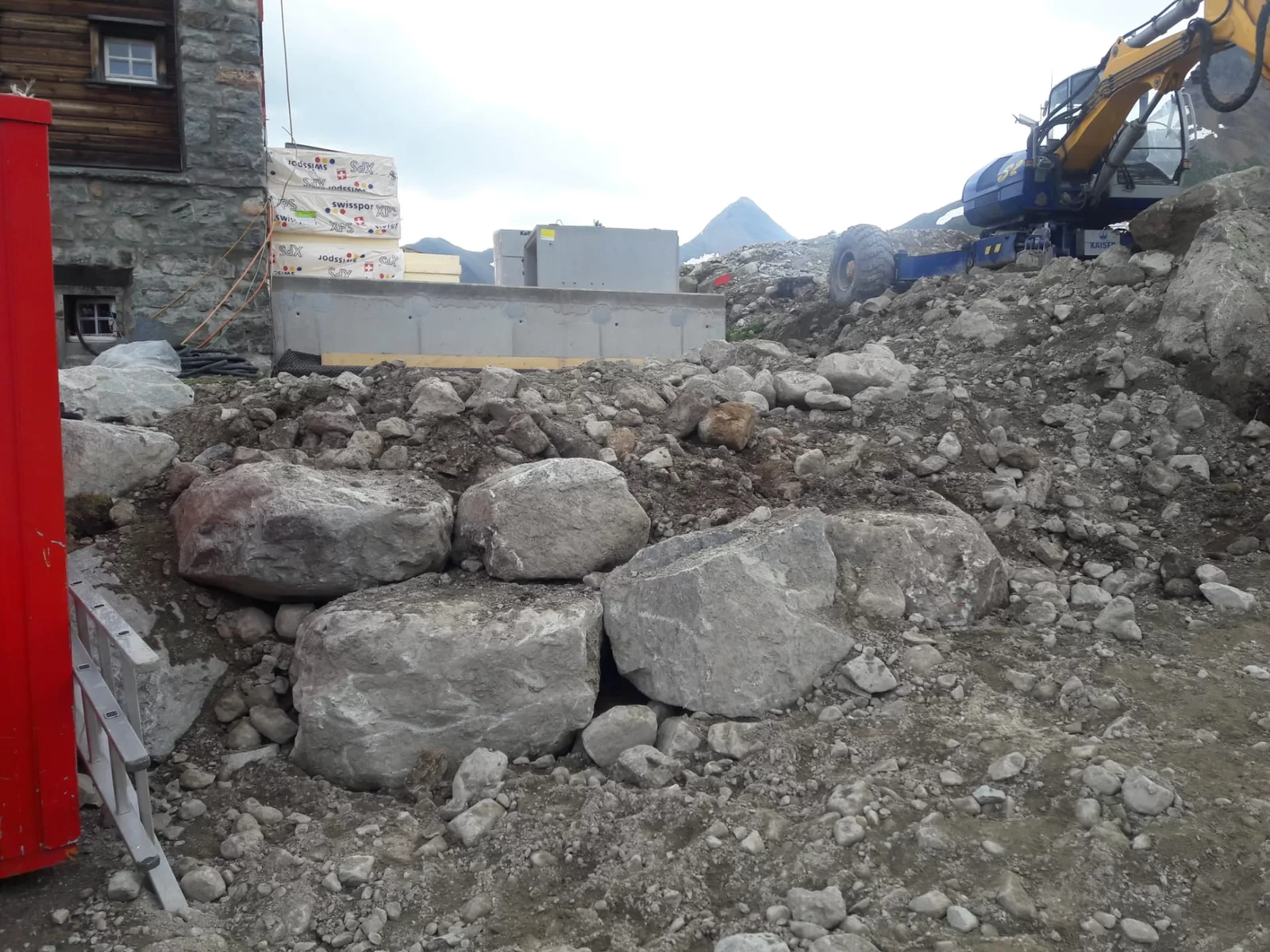

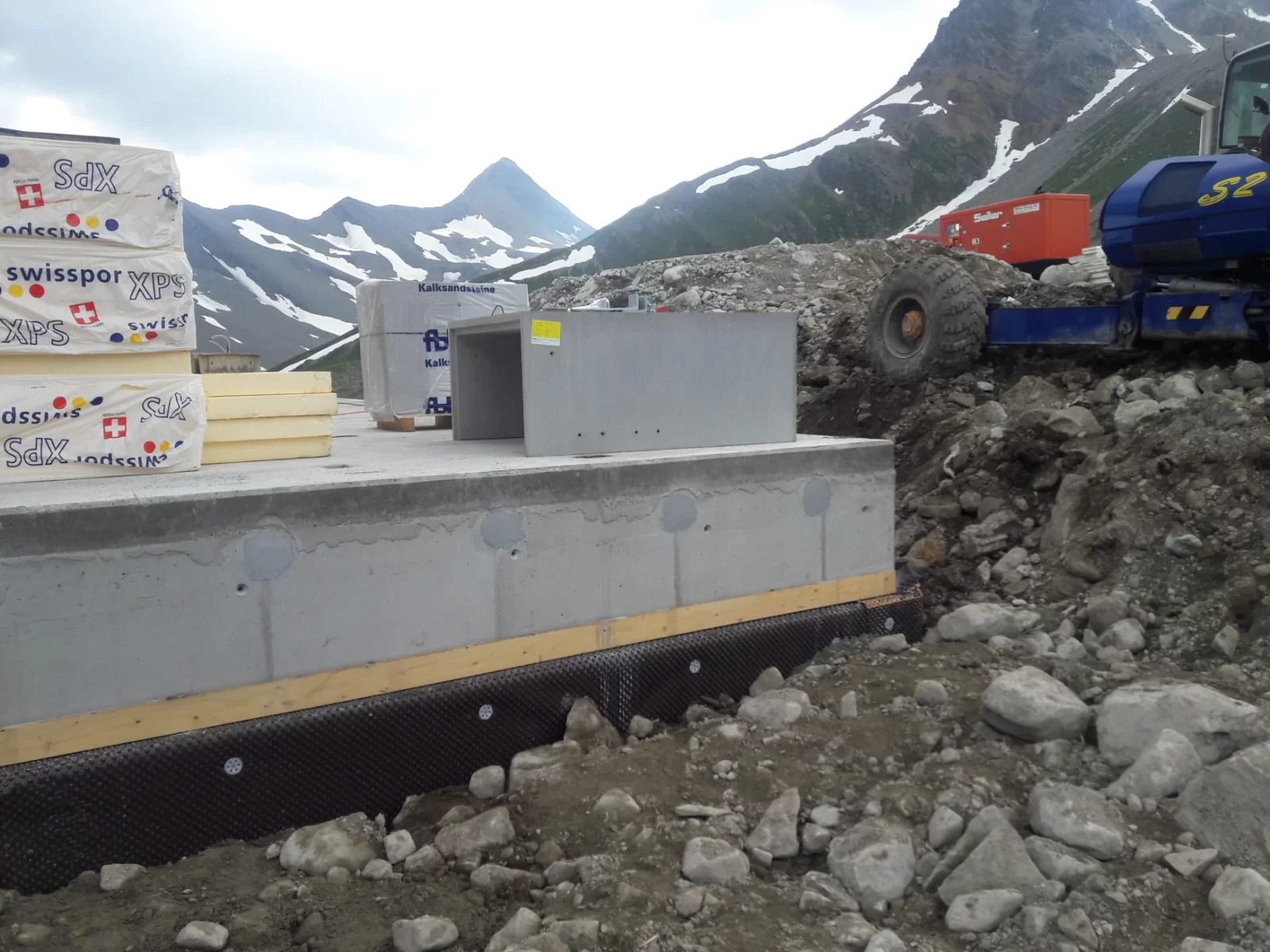

Die Bodenplatte vom Anbau ist bereits erstellt.
04. Juli 2019

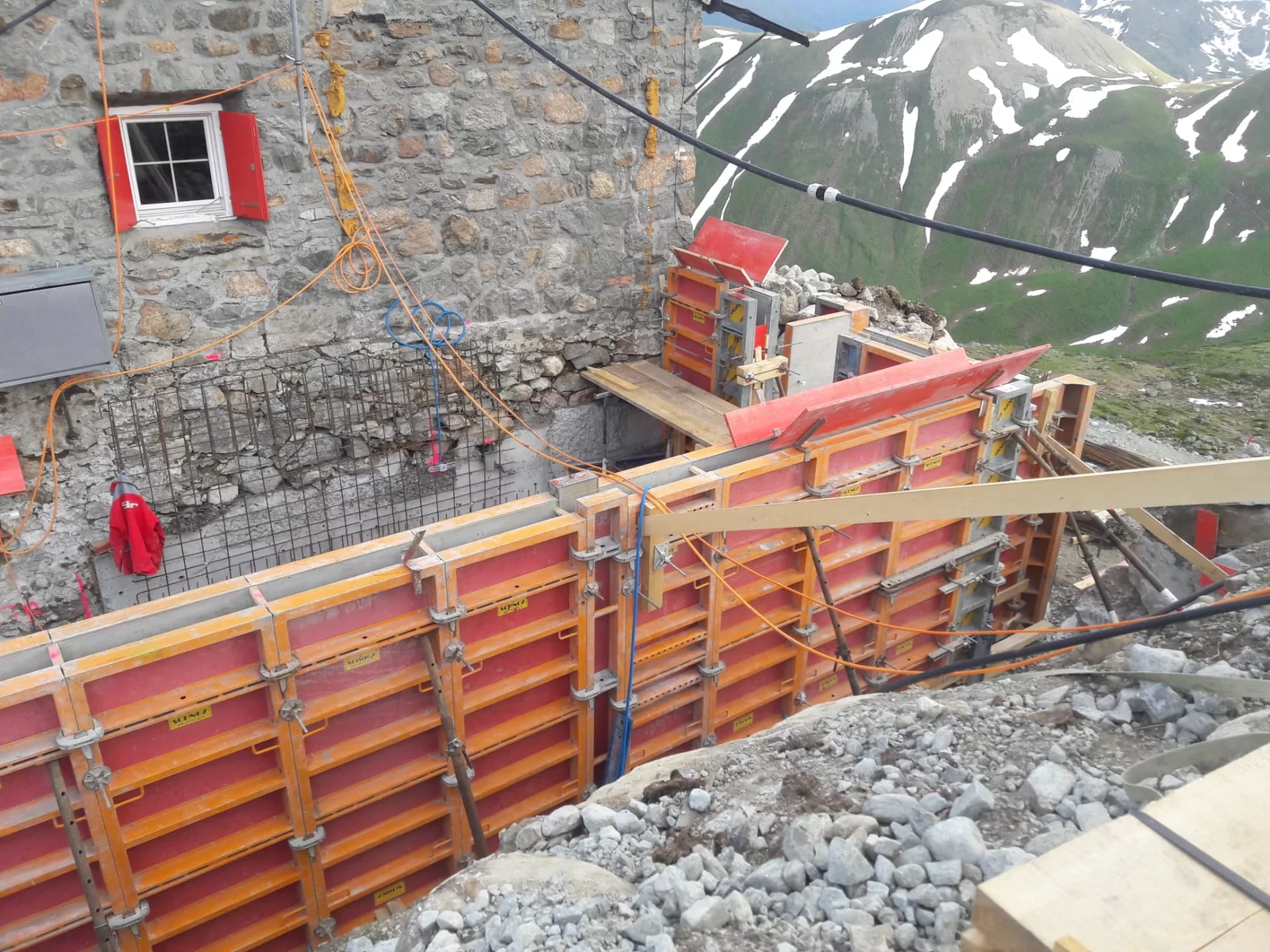

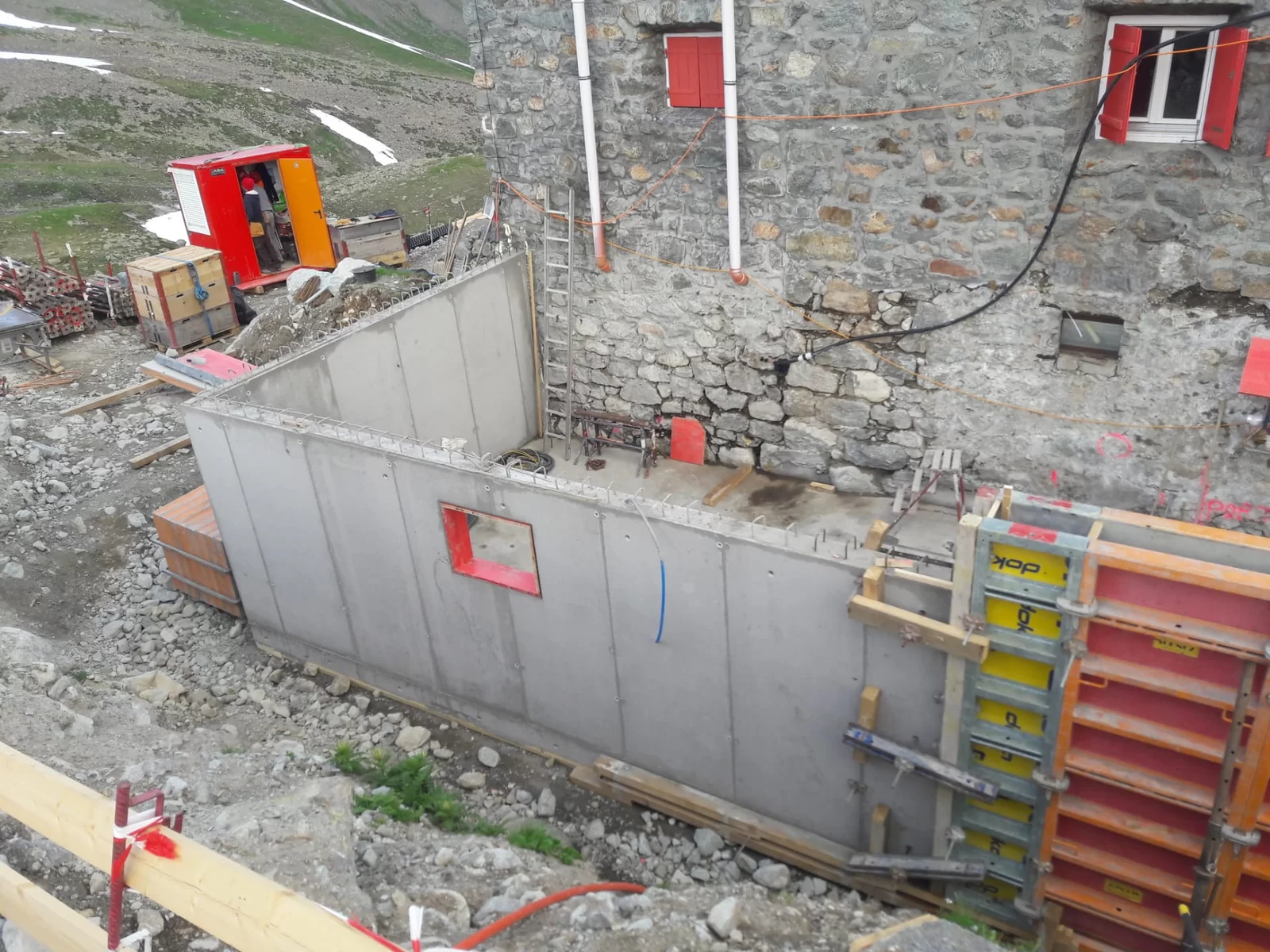

Der Keller ist bald fertig: Die Kellerwände sind eingeschalt und teilweise bereits betoniert.
05. Juli 2019

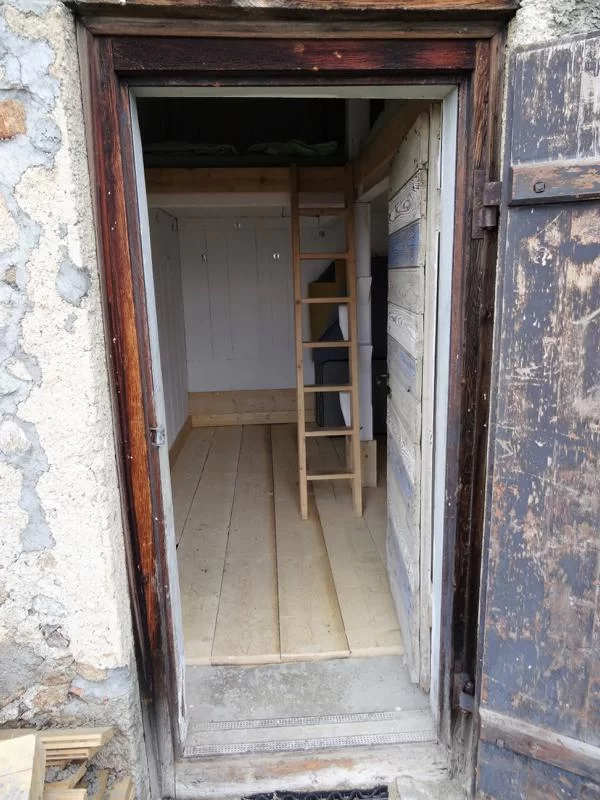

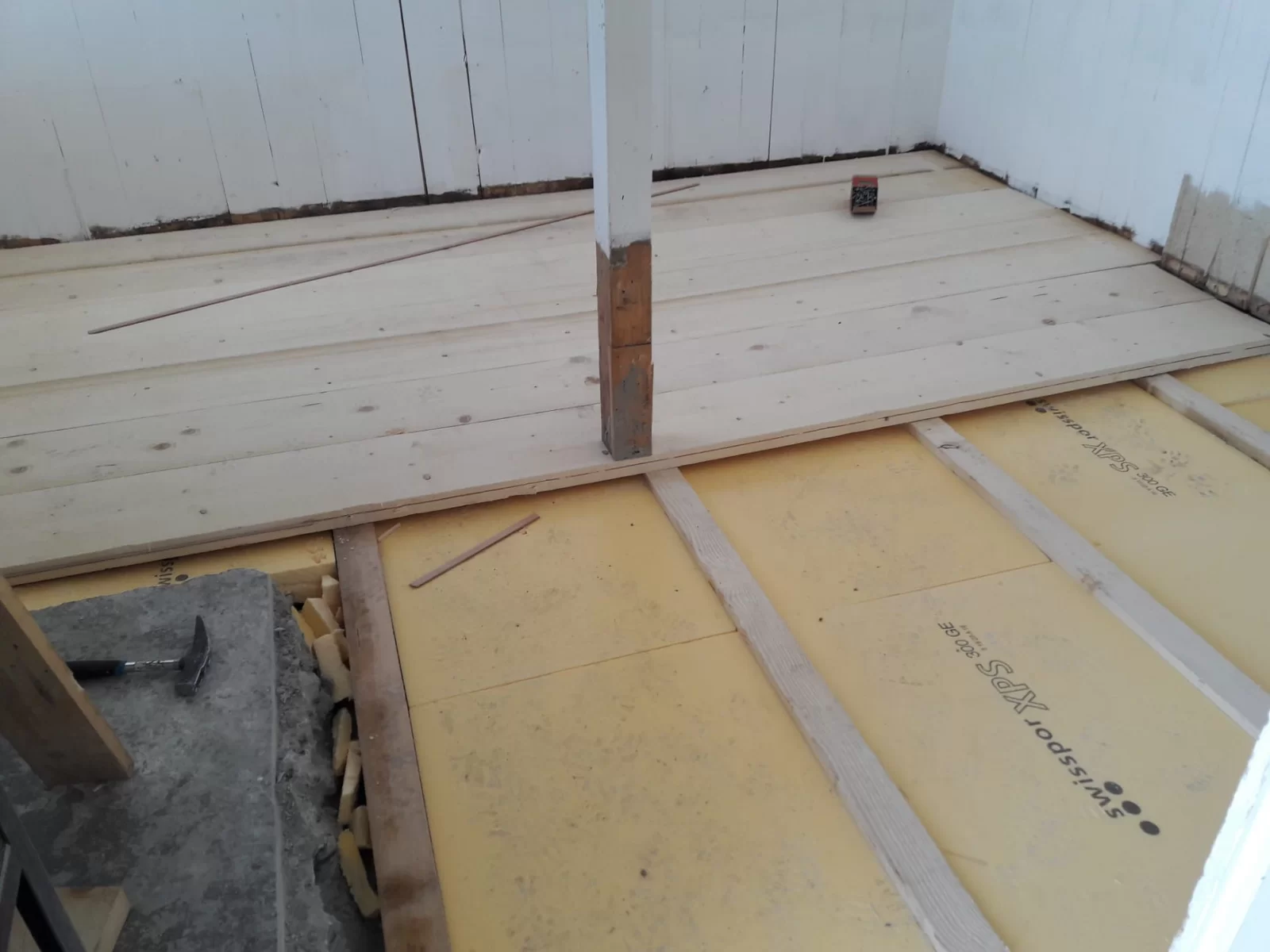

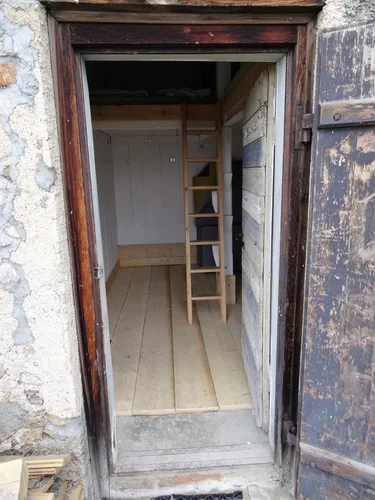

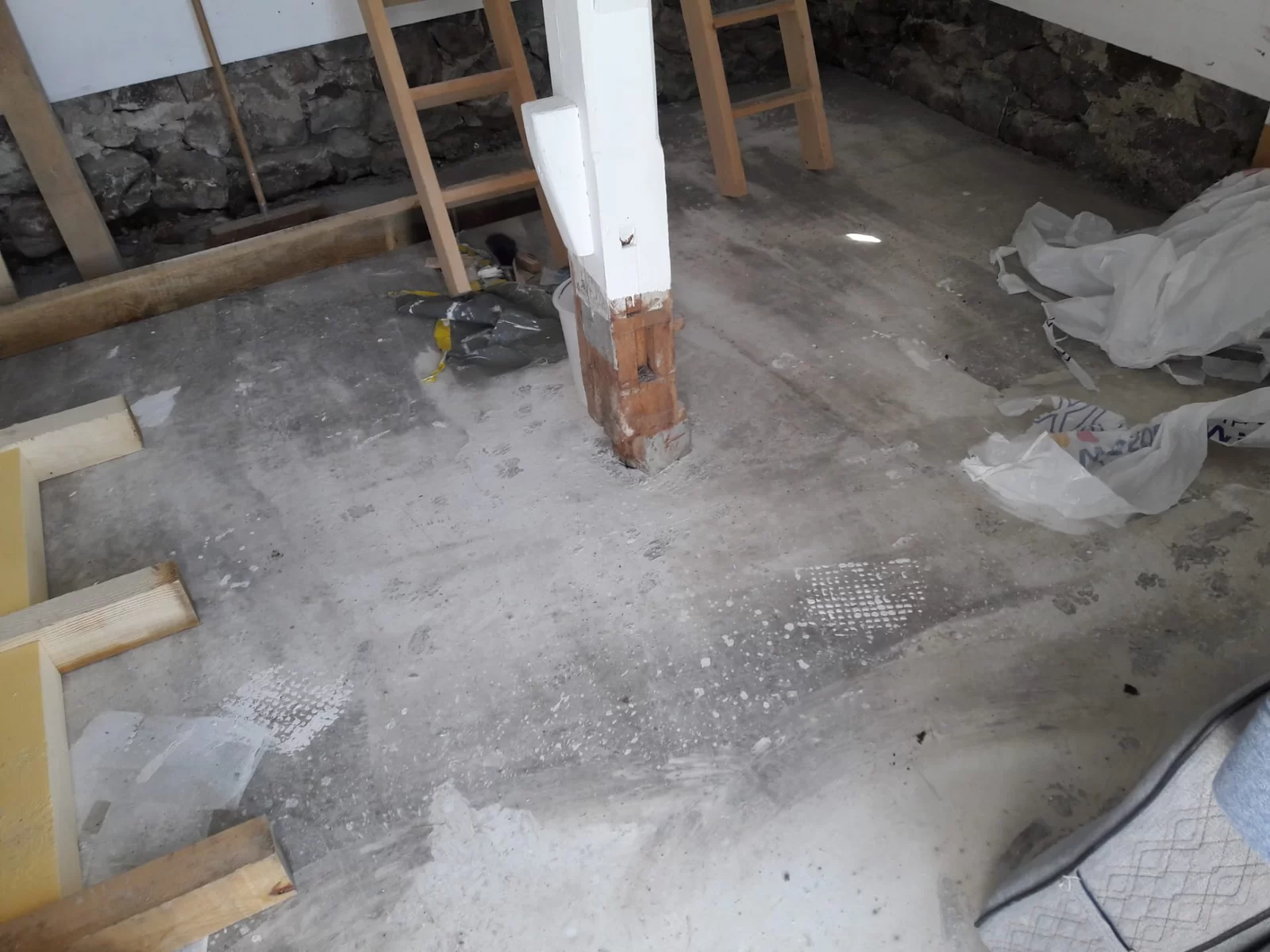

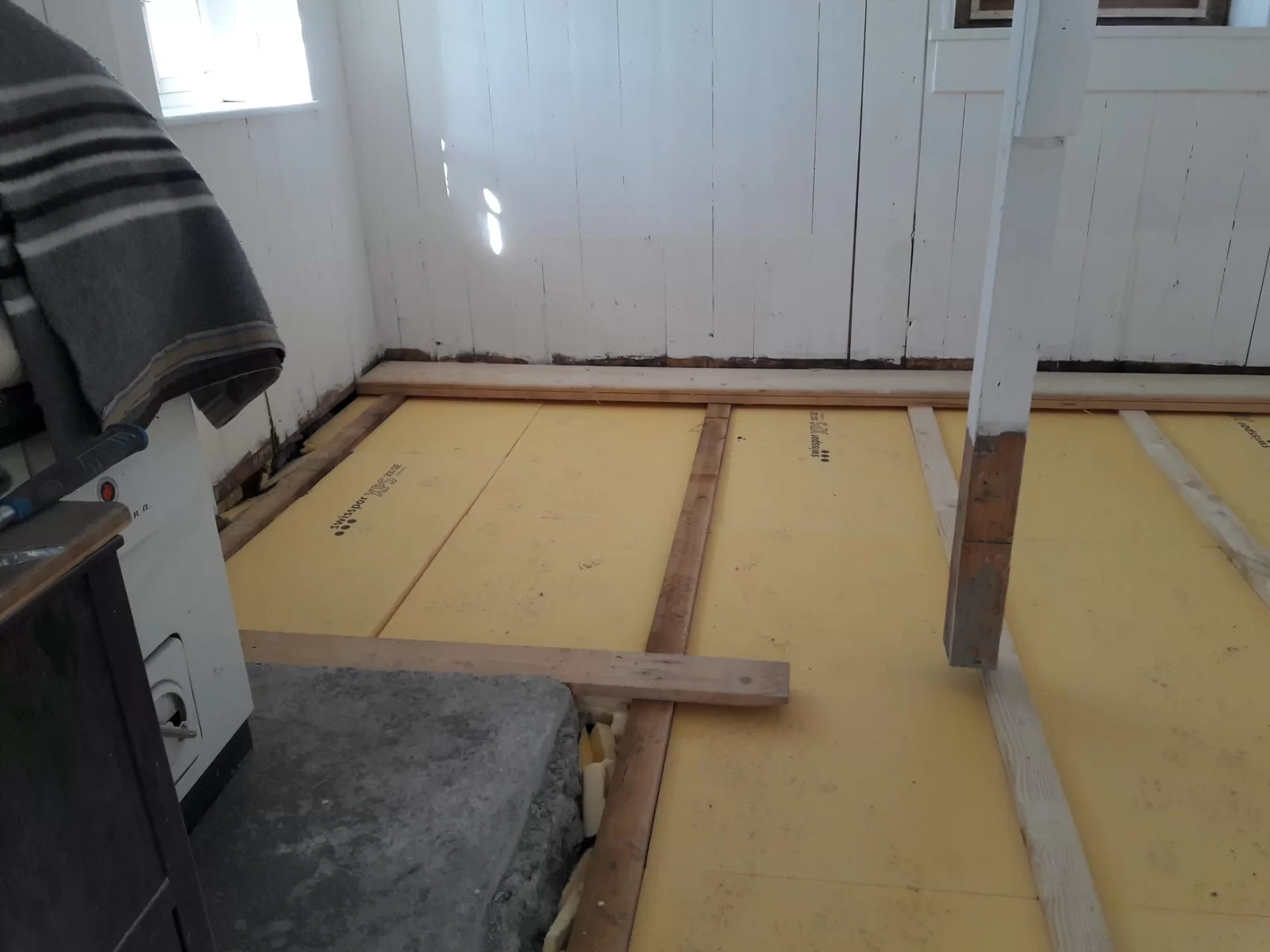

Auch in der Chamanna Raschèr wurde gearbeitet: Am Fronarbeitswochenende wurde der kaputte Boden herausgerissen und sämtliche alten Dinge (kaputte Matratzen usw.) ausgeräumt und entsorgt. Anschliessend wurde mit Beton ein neuer Boden erstellt, dieser isoliert und nun mit Holzbrettern fertiggestellt. Wir freuen uns über die geleistete Arbeit und auf eine gemütliche Chamanna Raschèr.
14. Juli 2019
Sonntagsbesuch auf der Baustelle - es geht richtig vorwärts, der Keller ist bereits begehbar und die Decke wird Anfang der kommenden Woche betoniert.
Auch in der Chamanna Raschèr ist einiges passiert: Ein neuer Holzboden und ein neues Fenster machen die Hütte richtig wohnlich.
19. Juli 2019

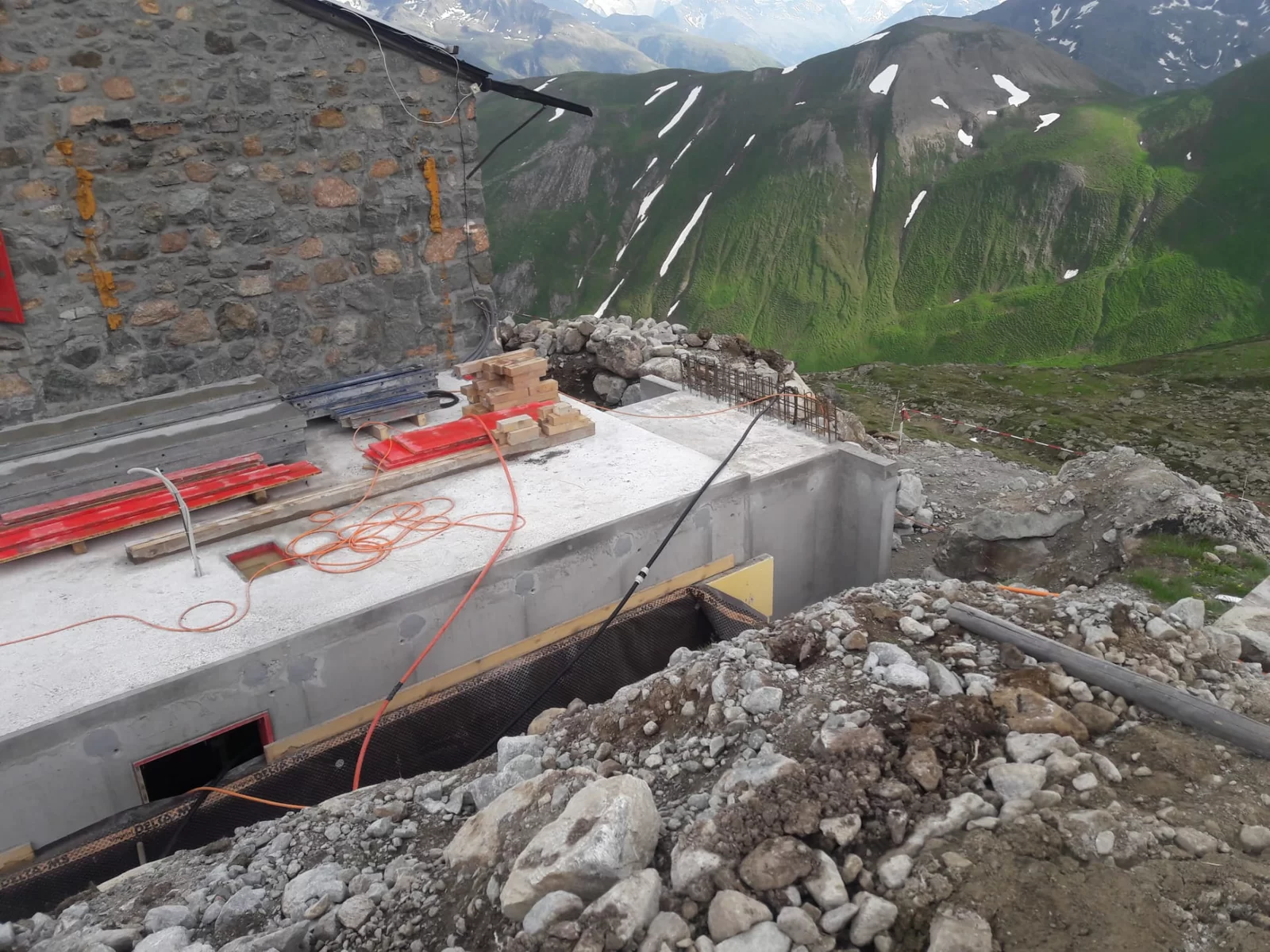

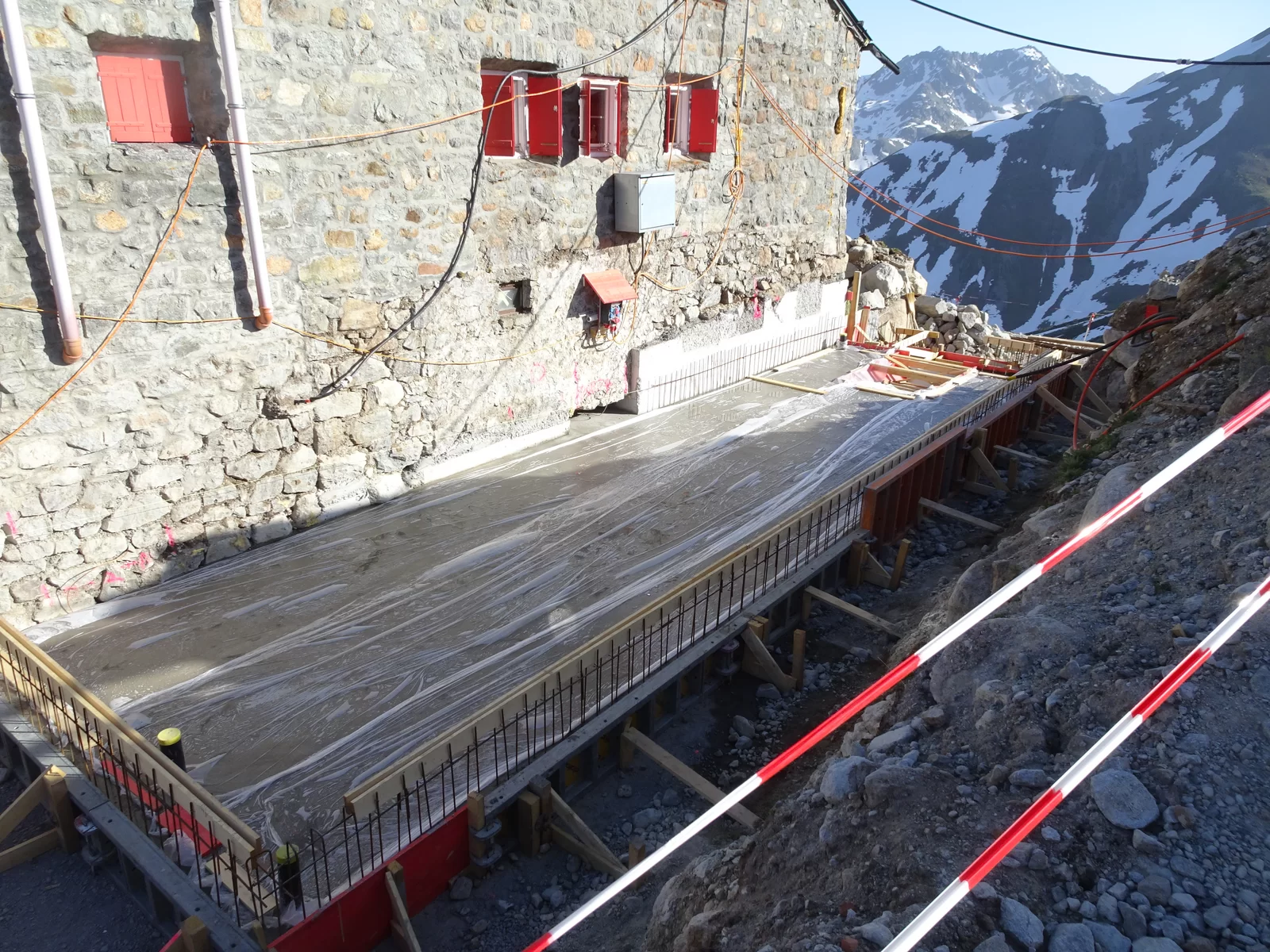

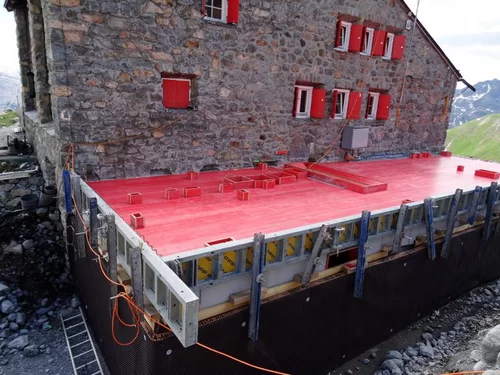

Decke fertig - der Keller ist fertig betoniert, und die Decke auch. Die Aussparungen sind für die Kellertreppe und den Kamin.
Im nächsten Schritt werden die Kellerwände isoliert und dann hinterfüllt. Danach können die Fertigelemente für den oberen Hausteil aufgebaut werden.
26. Juli 2019

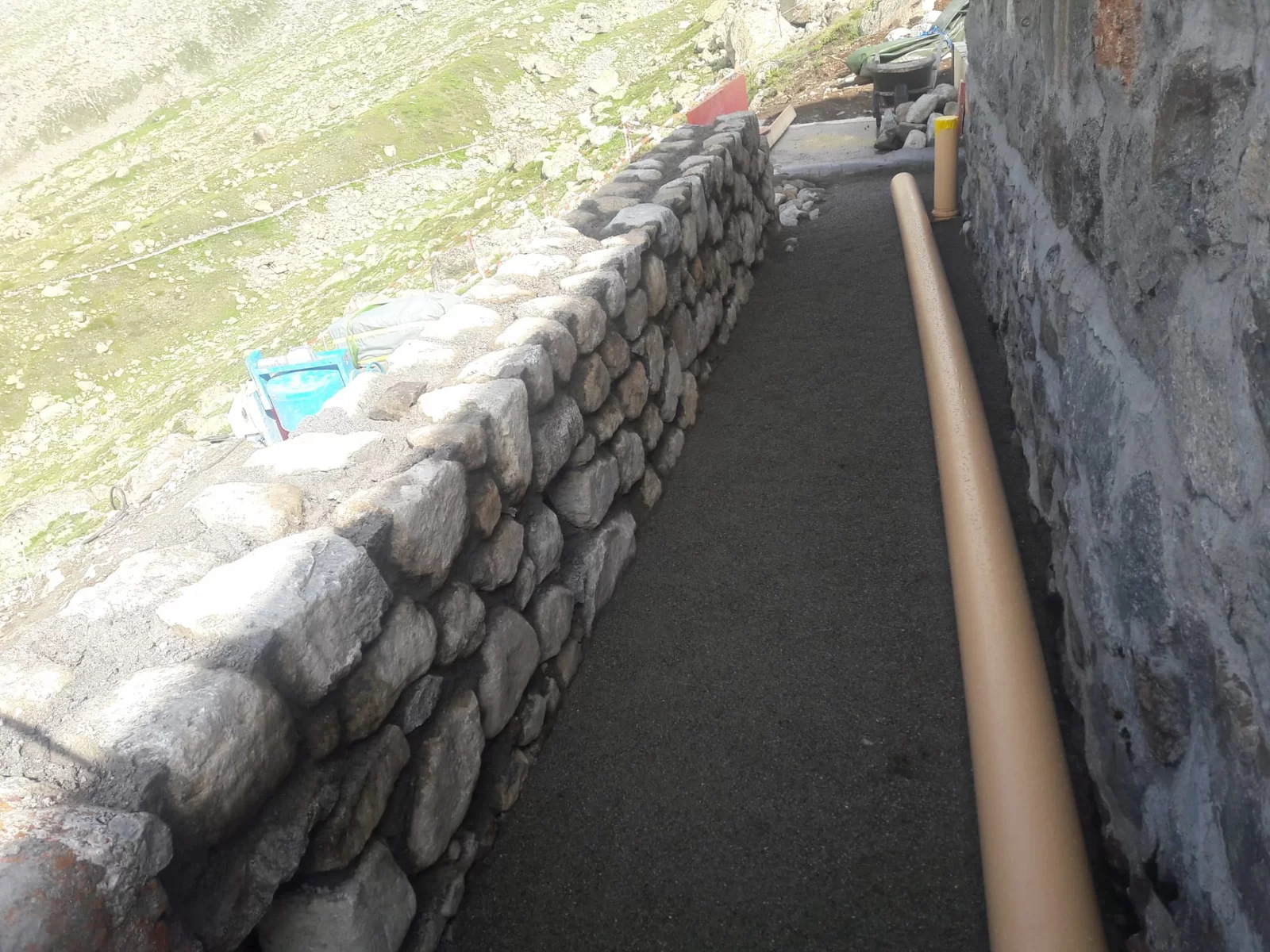

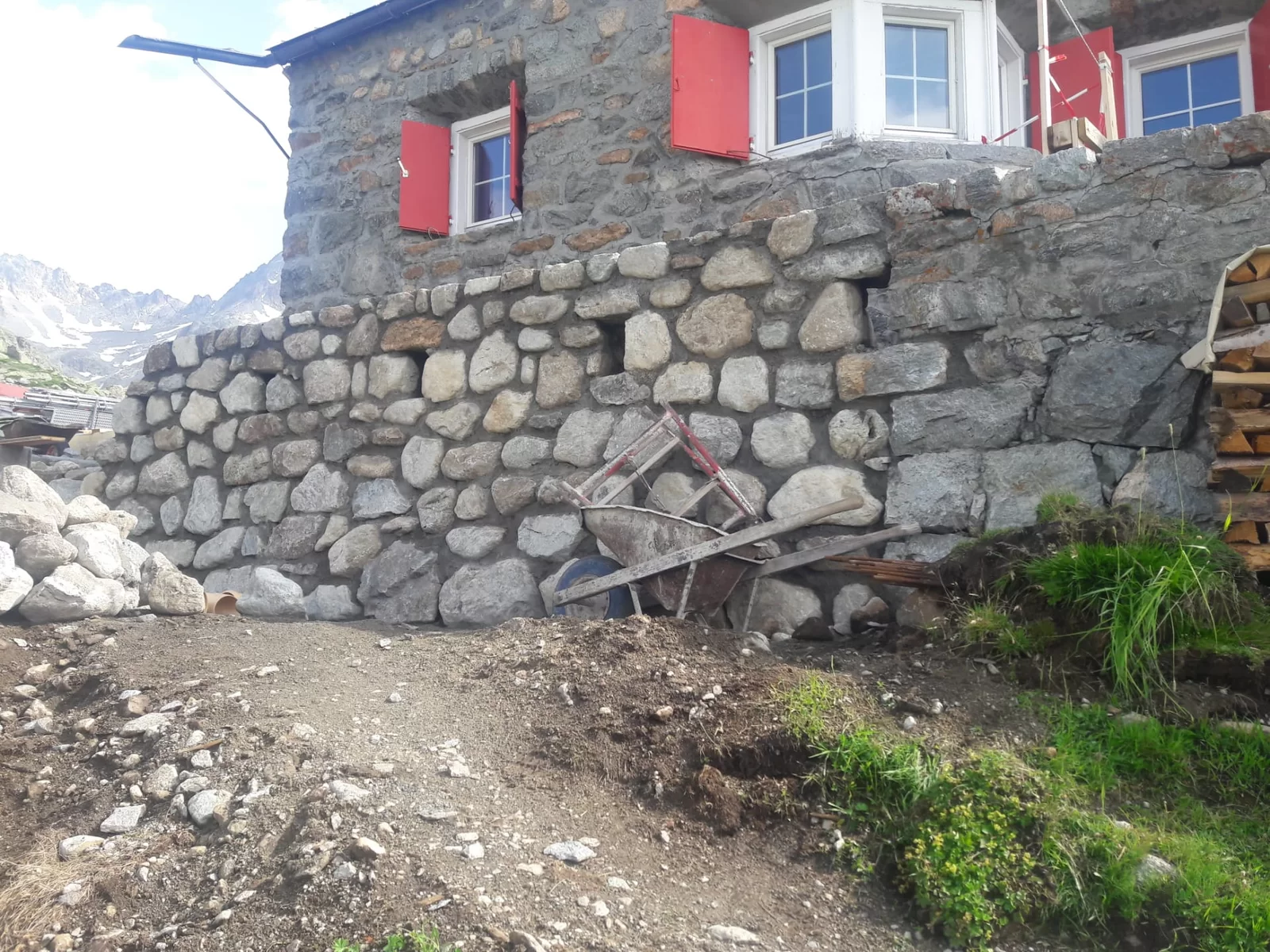

Der Keller wurde eingekleidet und die Blocksteinmauer unterhalb der Südwest-Fassade wurde errichtet.

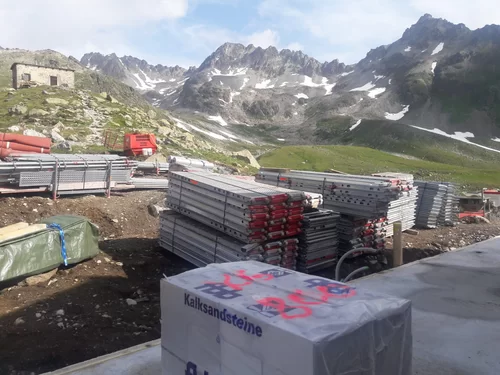

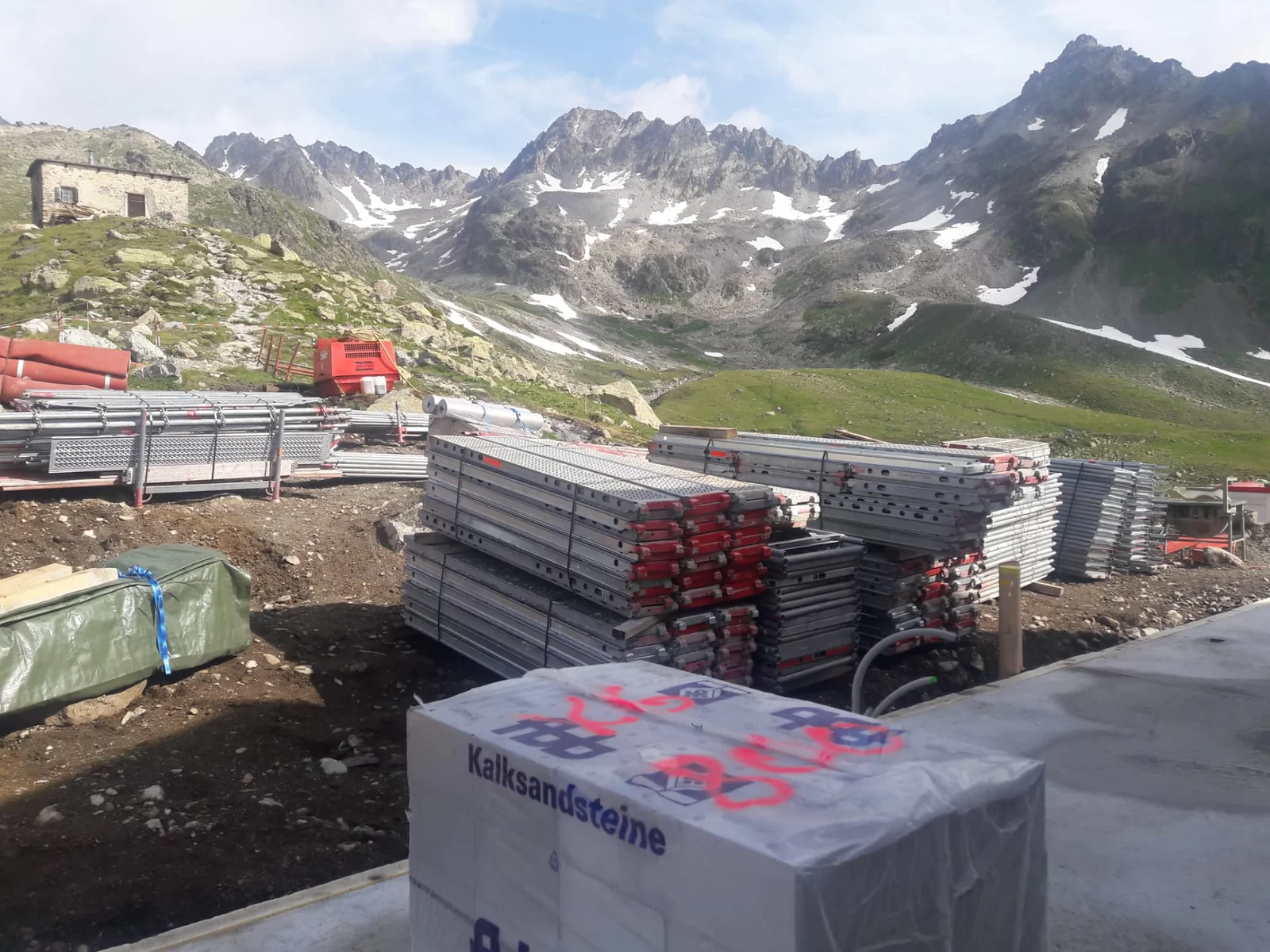

Mit einigen Helikopterflügen ist das Gerüst zum Einsatzort geflogen worden. In den nächsten Tagen wird die Hütte eingerüstet, damit man die Wände aufstellen und das Dach anschliessen kann.
01. August 2019
Der Beweis: Die Bauarbeiten stören die Aussicht in keiner Weise...

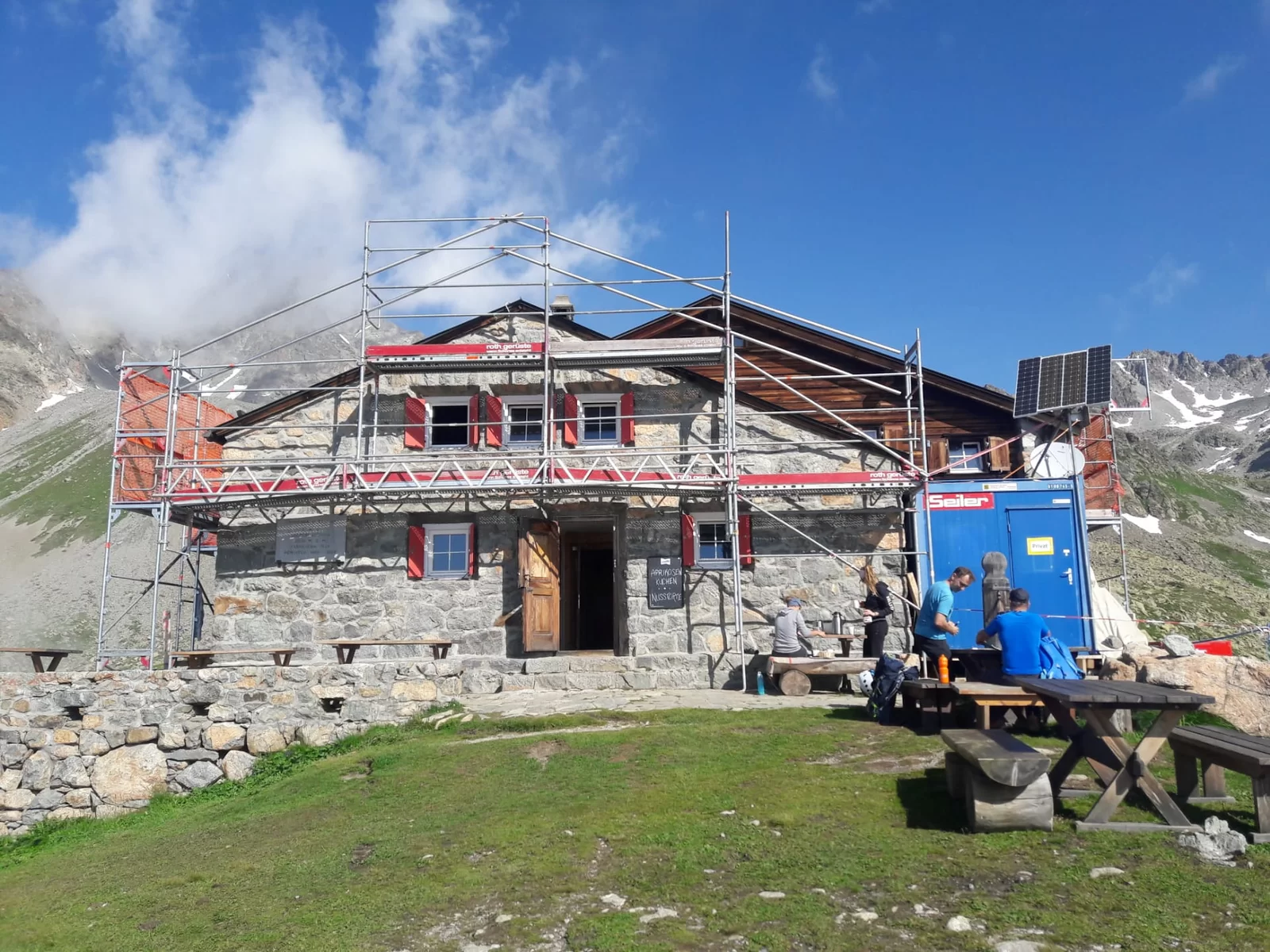

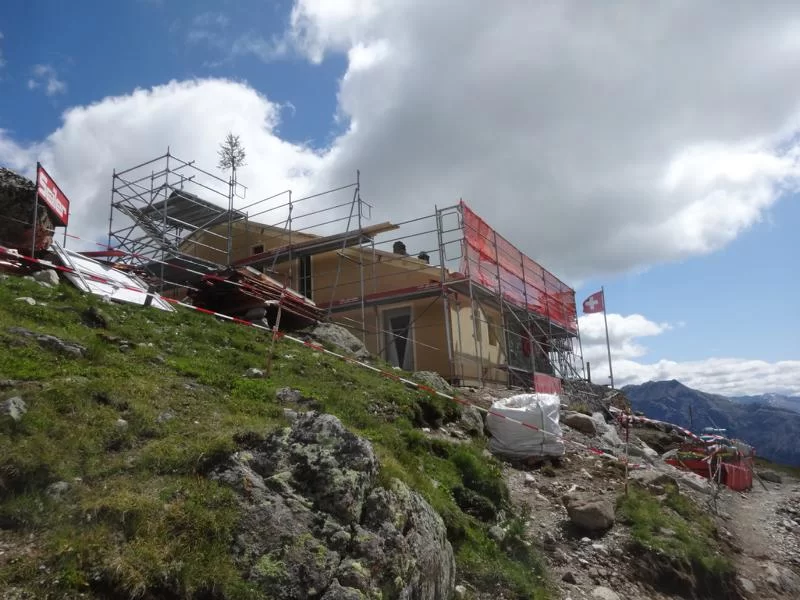

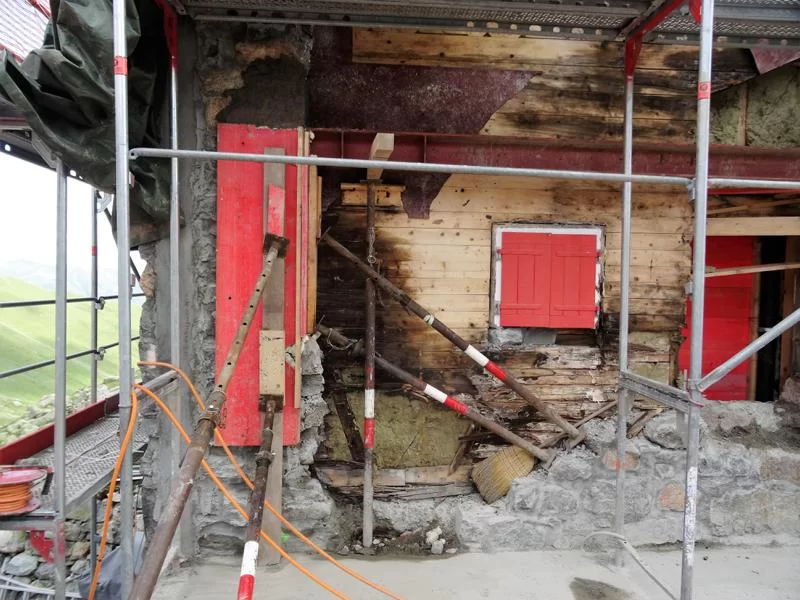

Abgesehen von der Aussicht ist die Hütte nun fertig eingerüstet, die Rückwand wurde bereits aufgebrochen und ein erster Durchgang erstellt. Die Holzkonstruktion hinter der alten Steinwand ist faul. Zum Glück wird diese jetzt ersetzt.

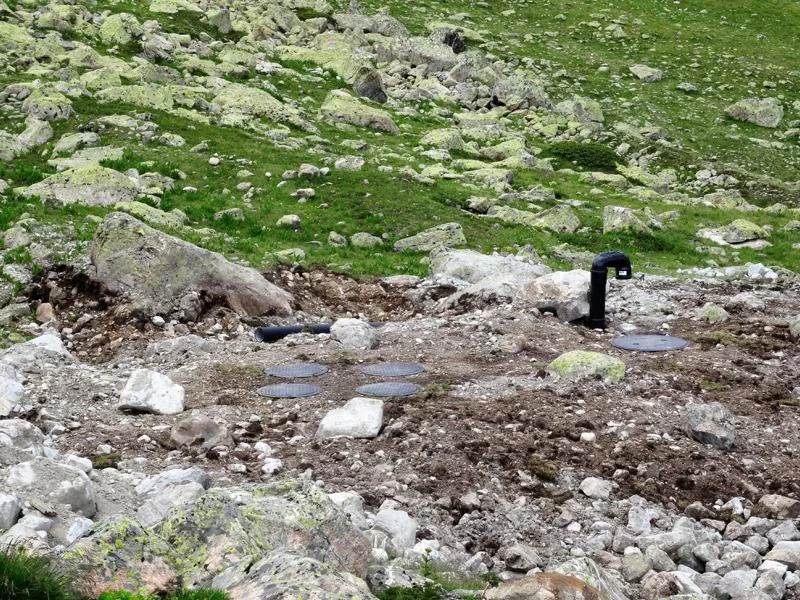

Unterhalb der Hütte in Richtung Val Müra wurden die Tanks der Kläranlage vergraben.
16. August 2019
Die Hütte steht!

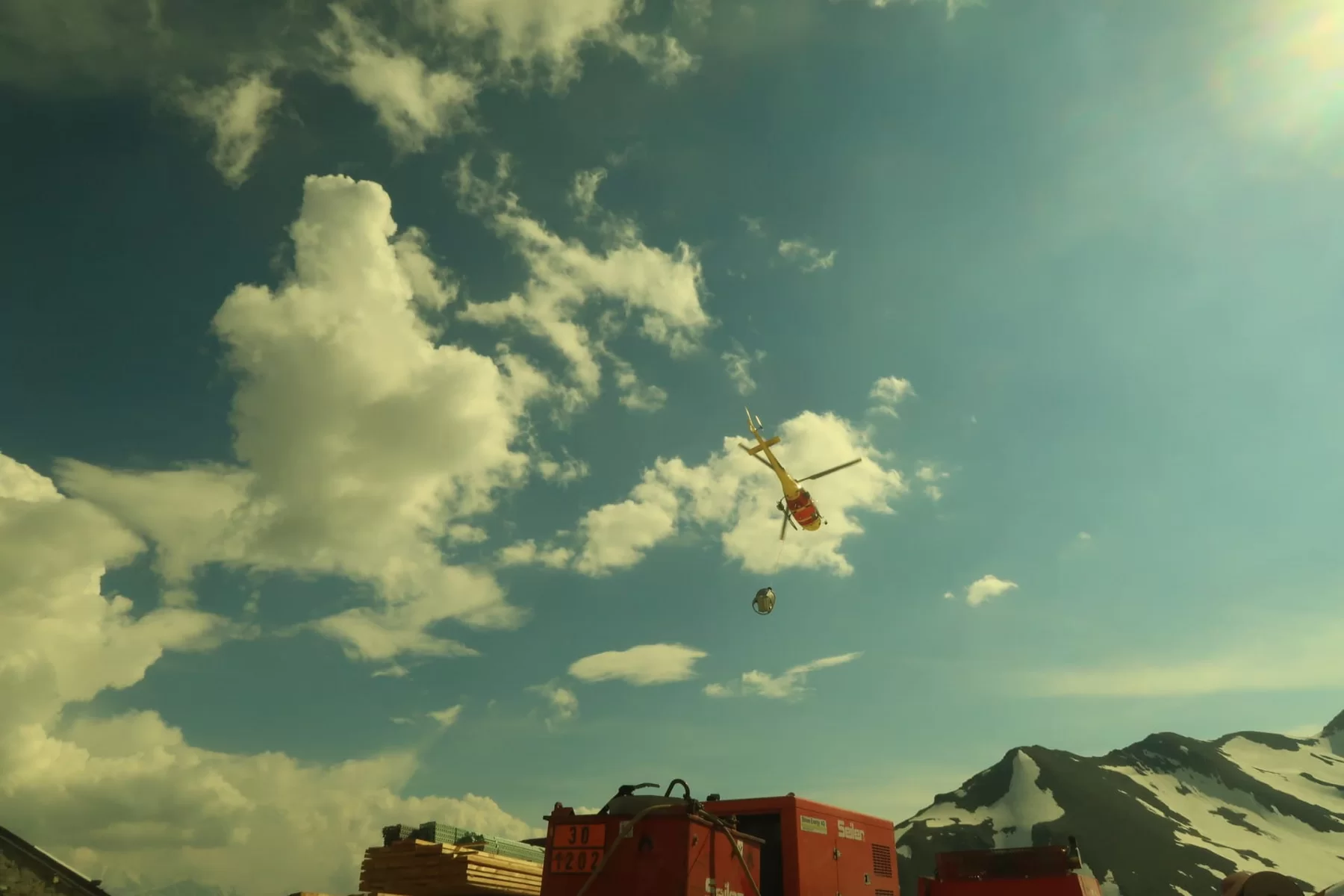

Nach einem intensiven Flugtag (Elemente zur Hütte fliegen, dort mit Helikopter aufstellen) ist der Anbau in der Rohform aufgestellt.
20. September 2019

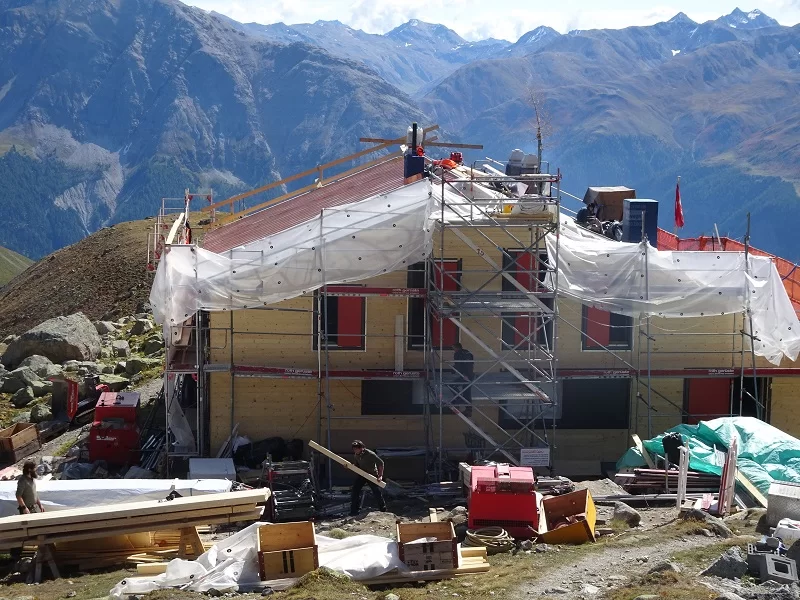

Das Bauwerk hat grosse Fortschritte gemacht.

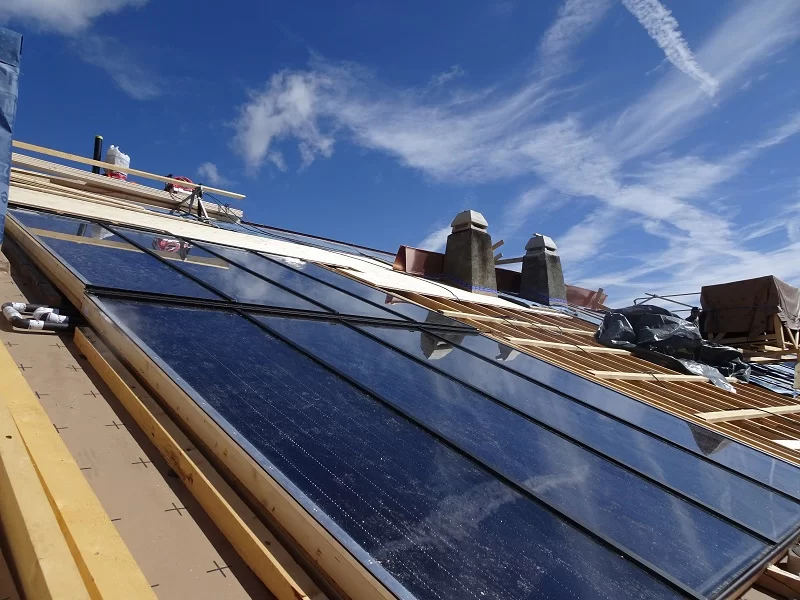

Nachdem die Aussenwände aufgestellt werden konnten, folgten nach und nach das Dach, die Photovoltaikanlage und die Fensterläden. Leider fehlen momentan noch die Fenster, aber wir hoffen, dass diese bald geliefert werden können.

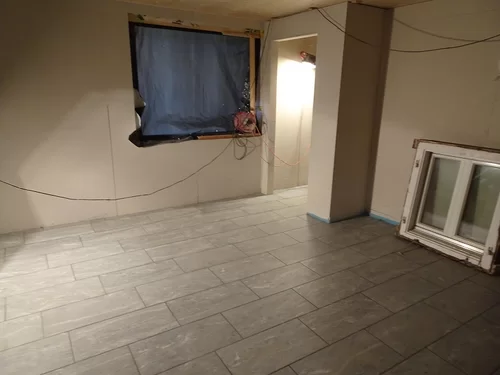

Auch innen nimmt die Sache Form an: Der Küchenboden ist bereit.
27. Oktober 2019

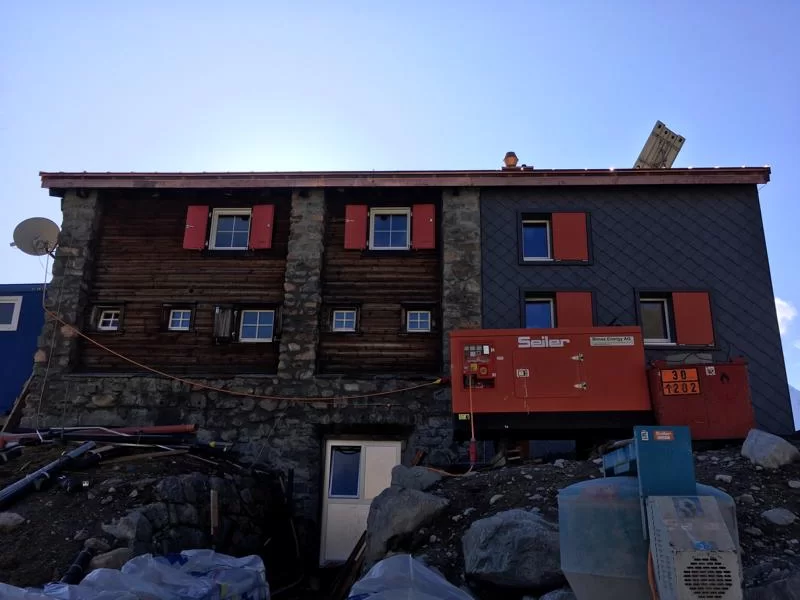

Aussen fertig!

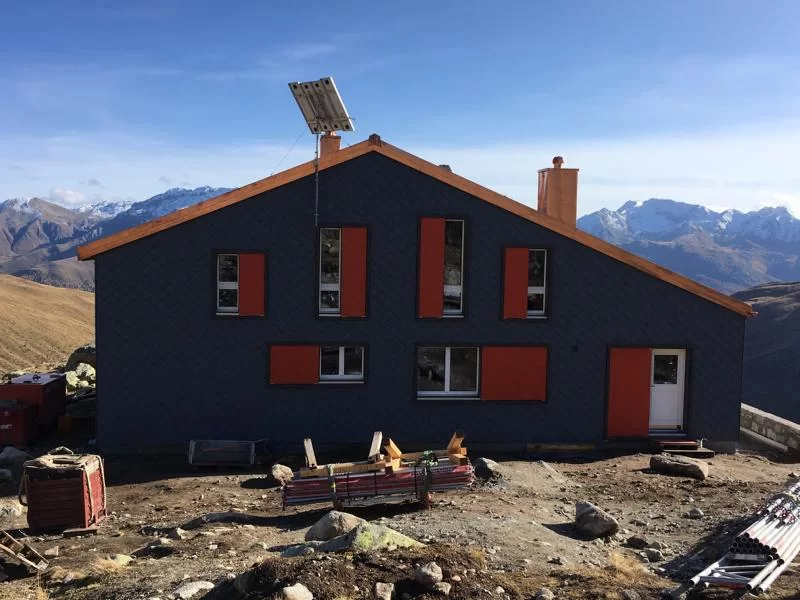

Der Anbau steht, die Fenster und die Fassade sind fertig und auch das Dach ist gemacht - nun folgt die wohlverdiente Winterpause.
Wir informieren Euch, sobald es weitergeht. Eure Hilfe wird auch im Sommer 2020 sehr geschätzt. Die entsprechenden Termine werden frühzeitig bekannt gegeben (Tourenprogramm).
Auch sind wir immer noch auf Eure Spenden angewiesen - die entsprechenden Informationen findet Ihr bei den Allgemeinen Informationen zum Umbau. Vielen herzlichen Dank.
11. Juli 2020
ERÖFFNUNG!

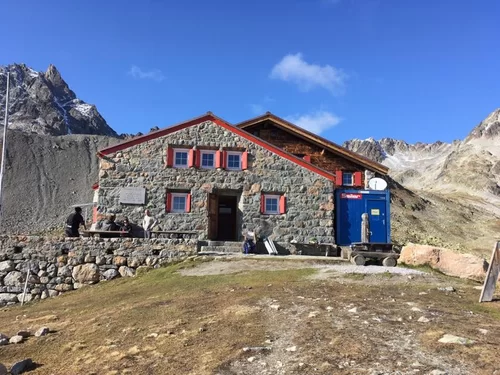

Die Hütte ist innen und aussen fertiggestellt.
